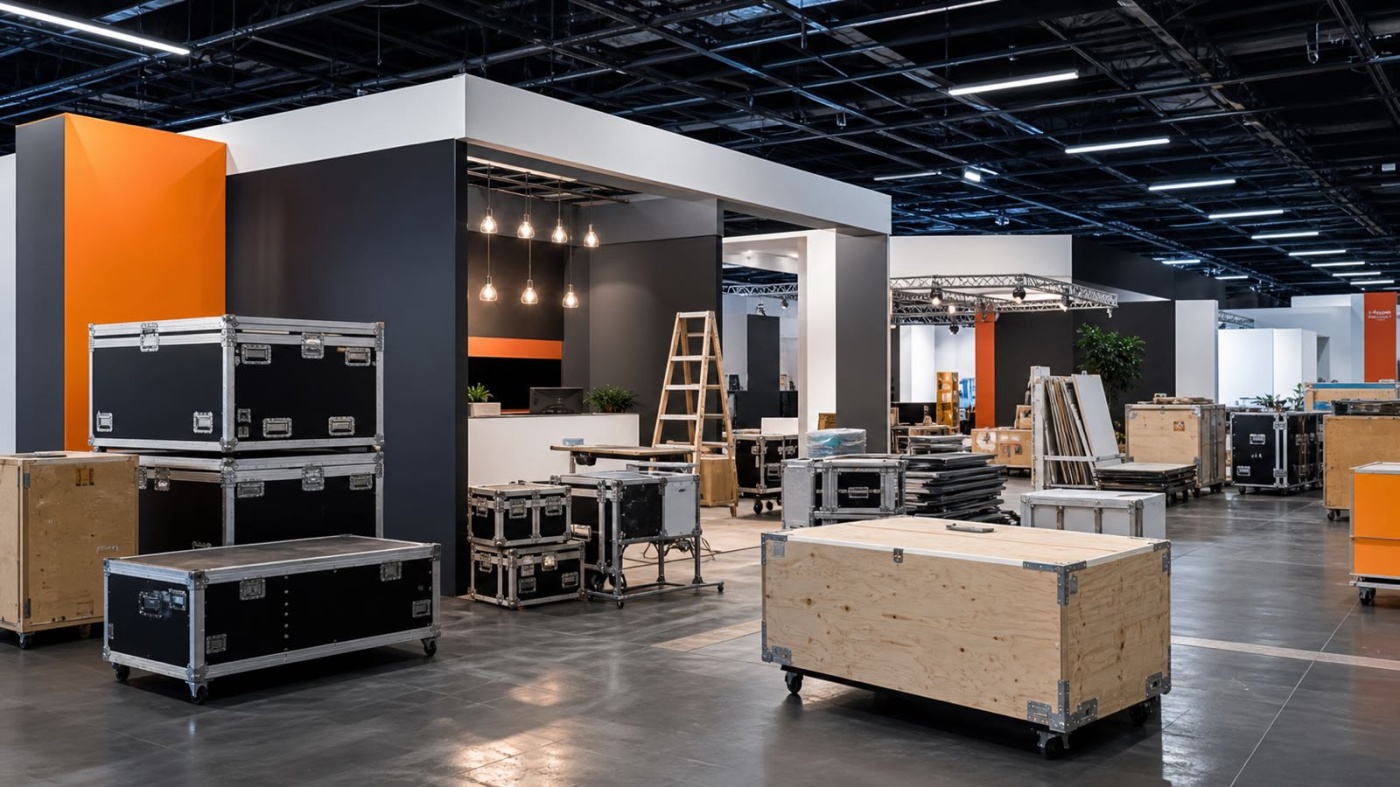

Sobald der Messestand geplant, genehmigt und in der Werkstatt produziert ist, stellt sich eine sehr praktische Frage: Wie kommt der Stand pünktlich und geordnet in die Halle, und wie läuft der Messestand Aufbau vor Ort tatsächlich ab? Der Aufbau auf dem Messegelände ist weniger eine einzelne Handlung als eine Kette von Schritten, die zeitlich und logistisch ineinandergreifen müssen. Wer die Abläufe kennt, vermeidet Wartezeiten, Doppelfahrten und Stress in den letzten Stunden vor der Eröffnung. Der folgende Überblick erklärt, wie Anlieferung, Zeitfenstersteuerung und Aufbau zusammenhängen und worauf es dabei ankommt.
Anlieferung und Zeitfenster: die Steuerung am Speditionsgelände
Größere Messen wickeln die Anlieferung nicht ungeregelt ab, sondern über ein Speditionsgelände. Das ist ein ausgewiesener Bereich am Rand des Geländes, auf dem Fahrzeuge sich anmelden, warten und für die Zufahrt zur Halle freigegeben werden. Ohne diese Steuerung würden zu viele Lastwagen gleichzeitig an den Hallentoren stehen und sich gegenseitig blockieren.
Damit das nicht passiert, arbeiten viele Veranstalter mit sogenannten Zeitfenstern. Ein Zeitfenster ist ein vorab gebuchter Zeitraum, in dem ein bestimmtes Fahrzeug anliefern darf, vergleichbar mit einem festen Termin, zu dem man erwartet wird. Die Buchung dieser Slots, also der einzelnen Zeitfenster, erfolgt in der Regel über ein Portal der Messegesellschaft oder ihres Logistikdienstleisters. Ob und in welcher Form Zeitfenster gebucht werden müssen, ab wann und mit welchem Vorlauf, legt jede Messe in ihren eigenen Vorgaben fest. Diese Angaben stehen in den Technischen Richtlinien und den Logistikunterlagen der jeweiligen Messegesellschaft und sollten früh geprüft werden, weil beliebte Zeitfenster begrenzt sind.
Ein gut geplanter Transport berücksichtigt außerdem die Anfahrt selbst. Aus dem Rhein-Main-Gebiet ist das Frankfurter Messegelände in kurzer Zeit erreichbar, was die zeitliche Abstimmung erleichtert. Zur Anlieferung gehört auch die Frage, wie das Material vom Fahrzeug an den Stand gelangt. Große oder schwere Bauteile werden in vielen Hallen über Stapler oder Kran bewegt, die der Veranstalter oder sein Logistikpartner stellt und die ihrerseits vorab bestellt werden müssen. Wird dieser Bedarf früh angemeldet, steht die passende Technik im richtigen Zeitfenster bereit, statt dass am Aufbautag improvisiert werden muss. Wie eine Anlieferung über ein Speditionsgelände in der Praxis abläuft, zeigt zum Beispiel der Bericht über einen Messestand-Transport zur transport logistic in München.
Die Aufbaureihenfolge: von unten nach oben
Steht das Material am Stand, folgt der Aufbau einer sinnvollen Reihenfolge. Sie richtet sich danach, welcher Arbeitsschritt auf dem nächsten aufbaut und welche Arbeit später schwer nachholbar ist. In vereinfachter Form sieht die typische Abfolge so aus:
- Boden: Zuerst wird der Unterbau gesetzt, also Podeste und Bodenaufbau, darauf folgt der Bodenbelag. Auf dieser Ebene richtet sich alles Weitere aus.
- Wände und Struktur: Anschließend werden die Rahmen, Wände und tragenden Elemente montiert, bei modularen Systemen die Aluminiumprofile und Standwände.
- Technik: Danach kommen Elektrik, Beleuchtung, Bildschirme und die nötige Verkabelung, solange die Wände noch gut zugänglich sind.
- Grafik: Es folgen die textilen Bespannungen, Logos und großflächigen Motive, die dem Stand sein Erscheinungsbild geben.
- Möblierung: Zum Schluss werden Theken, Möbel, Vitrinen und Dekoration eingebracht und der Stand für die Abnahme hergerichtet.
Diese Reihenfolge ist kein starres Schema, sondern eine bewährte Logik. Wände lassen sich nur schwer verkleiden, wenn davor schon Möbel stehen, und Kabel gehören verlegt, bevor die Bespannung sie verdeckt. Vor dem Aufbau prüft die Messegesellschaft in vielen Fällen zudem, ob der Stand der genehmigten Planung entspricht. Der zeitliche Rahmen für die Aufbautage ist ebenfalls in den Vorgaben der jeweiligen Messe festgelegt.
Abbau und Rückbau nach der Messe
Mit dem letzten Messetag ist die Arbeit nicht beendet. Der Abbau läuft im Prinzip in umgekehrter Reihenfolge zum Aufbau: erst werden Möblierung und Dekoration entfernt, dann Grafik und Technik demontiert, danach die Wände und zuletzt der Boden. Auch hier greift die Zeitfenstersteuerung, denn für die Abholung müssen Fahrzeuge erneut über das Speditionsgelände auf das Gelände gelassen werden. Nach dem Abbau muss die Standfläche in dem Zustand hinterlassen werden, den die Messegesellschaft vorschreibt, in der Regel besenrein und frei von Rückständen.
Gerade beim Rückbau zeigt sich der Unterschied zwischen Einwegbau und modularer Bauweise. Ein modularer Systemstand wird nicht entsorgt, sondern zerlegt, geprüft und zurück ins Lager geführt, wo die Bauteile für den nächsten Einsatz bereitliegen. Was tatsächlich entsorgt werden muss, etwa Verpackungsmaterial oder verbrauchte Kleinteile, wird getrennt und fachgerecht abgeführt. Diese Rückführung in ein geordnetes Lager ist die Voraussetzung dafür, dass Standelemente über mehrere Messen hinweg wiederverwendet werden können. Wie ein Abbau und die Rückführung nach einer mehrtägigen Messe organisiert sind, beschreibt der Bericht zum Messestand auf der Ligna in Hannover.
Typische Fehler und wie Full-Service den Ablauf entlastet
Die meisten Probleme beim Aufbau entstehen nicht am Stand selbst, sondern in der Logistik davor. Drei Fehler wiederholen sich besonders häufig. Erstens die Anlieferung ohne gebuchtes Zeitfenster: Wer ohne festen Slot anfährt, riskiert lange Wartezeiten am Speditionsgelände oder wird abgewiesen, während die Aufbauzeit knapper wird. Zweitens die fehlende Anmeldung: Manche Messen verlangen eine vorherige Registrierung von Fahrzeug, Fahrer oder Arbeitsschritten, und ohne diese Anmeldung ist die Zufahrt gesperrt. Drittens unklare Verantwortlichkeiten: Wenn Transport, Aufbau, Technik und Rückbau bei verschiedenen Beteiligten liegen, ist im Zweifel niemand eindeutig zuständig, und Schnittstellen führen zu Verzögerungen.
An dieser Stelle wirkt sich ein durchgängiger Full-Service aus, bei dem Planung, Produktion, Transport, Aufbau und Lagerung bei einem Team liegen. Ein eigener Fuhrpark bedeutet, dass die Anlieferung nicht von der Verfügbarkeit externer Speditionen abhängt und Termine verlässlicher eingehalten werden können. Weil dasselbe Team den Stand gebaut hat und auch aufbaut, ist die Aufbaureihenfolge vertraut und die Verantwortung eindeutig. Ein fester Ansprechpartner koordiniert Zeitfenster, Anmeldungen und Fristen der Messegesellschaft, sodass der Aussteller sich auf seinen Auftritt konzentrieren kann. Welche Leistungen zu Logistik und Montage im Detail gehören, ist auf der Seite Logistik und Montage beschrieben. Wann die einzelnen Schritte im Verhältnis zur Messe anstehen, ordnet der Zeitplan für den Messeauftritt ein.
Fazit
Ein reibungsloser Aufbau auf dem Messegelände ist das Ergebnis guter Vorbereitung: rechtzeitig gebuchte Zeitfenster, eine korrekte Anmeldung am Speditionsgelände, eine durchdachte Aufbaureihenfolge und ein geordneter Rückbau mit Rückführung ins Lager. Die konkreten Fristen und Regeln legt immer die jeweilige Messegesellschaft in ihren Vorgaben fest, weshalb diese Unterlagen früh geprüft werden sollten. Wenn Sie Ihren nächsten Messeauftritt planen und Fragen zu Anlieferung, Aufbau und Logistik haben, erreichen Sie die Trendsetzerei GmbH telefonisch unter 069 201 65 001 oder per E-Mail an info@dietrendsetzerei.de.
